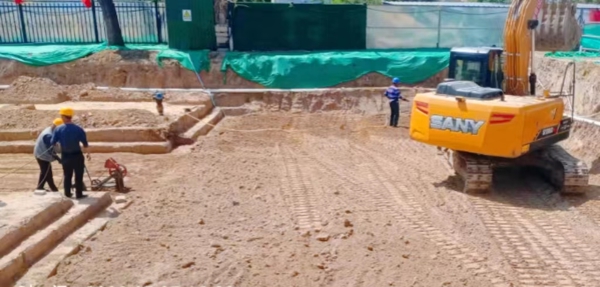

4月17日,原涿州指調分中心綜合樓項目舉行開工儀式后,迅疾進入工程建設實施階段。施工單位組織人力和機械設備等進行基槽開挖、基槽清理和基槽釬探。

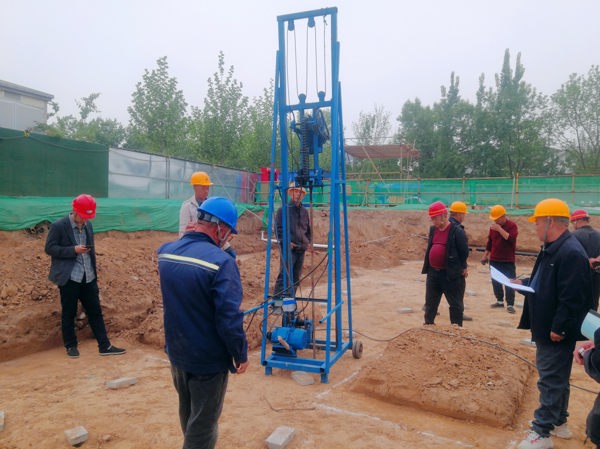

4月27日,釬探完成后,及時召開了由涿州市質監局、項目工作專班、勘察、設計、施工、監理等相關單位共同參加的基槽分部工程驗收會。

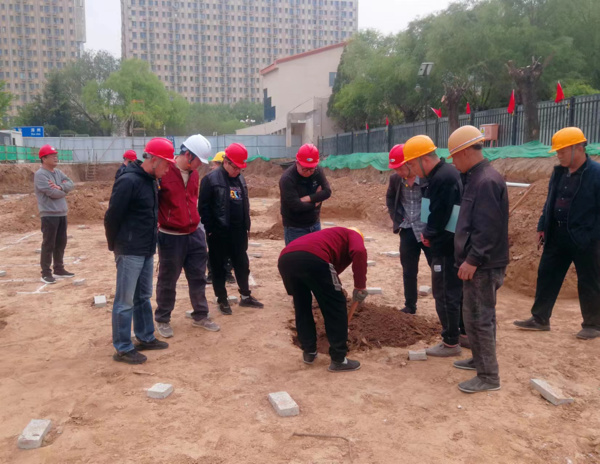

經抽驗,發現槽底土層硬度不一致,其中6個獨立基礎屬于軟土地基,承載力不夠,存在隱患,經五方研究,決定由勘察、設計單位提出優化處理方案,由施工單位按方案施工。
5月5日,施工單位按照優化處理方案進行再處理,對軟土地基進行下挖,之后用水泥混合灰土夯實回填,共開挖回填330方。
8日,涿州市質監局、項目工作專班、勘察、設計、施工、監理等相關單位再次對基槽地基分部工程進行驗收,各單位一致認為該分部工程滿足設計要求,工程質量合格,同意驗收。

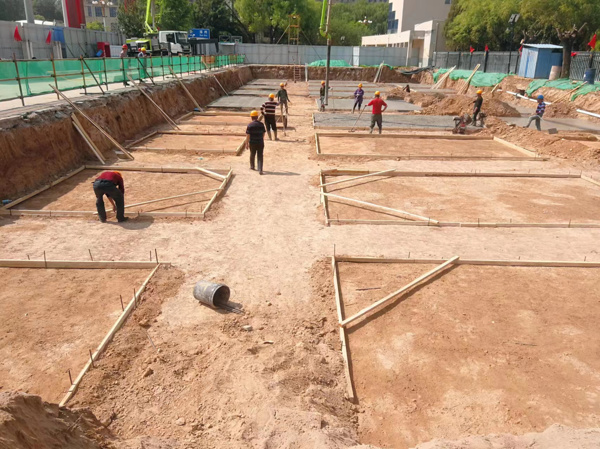

施工單位隨即進行下一步施工,支模、放線、驗線,目前,利用天氣晴好的黃金施工窗口,正抓緊澆筑墊層混凝土。
